Общие положения
Цель проектирования – разработка проекта, соответствующего техническому заданию, полученному от заказчика, существующим нормам, регламентам и целевому назначению. Процесс разработки регулируется несколькими документами, в том числе:
-
Градостроительный кодекс РФ.
-
Постановление правительства РФ №87
-
ГОСТ 21.001-2013.
-
Федеральный закон № 184-ФЗ.
Кроме того, нормы проектирования в рамках определенного в Приказе Министерства строительства времени регламентируется региональным законодательством. Так, в Москве действуют рекомендации, которые определяют продолжительность проектирования капитальных объектов в столице.
Нормы продолжительности проектирования объектов строительства

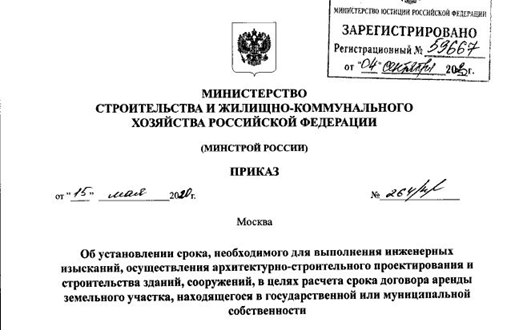

В Приказе Министерства строительства №264/пр. от 15 мая 2020 года закреплен нормативный срок разработки проектной документации для капитального строительства. Согласно ему, продолжительность инженерных изысканий, архитектурно-строительного проектирования определяется в зависимости от площади объекта:
-
До 1500 кв.м – 4 мес.;.
-
1500-10 000 кв.м. – 11 мес.
-
10 000- 30 000 кв.м – 12 мес.
В целом время разработки проектной документации зависит от нескольких факторов:
-
трудоемкость проекта;
-
техническая сложность проектируемого объекта;
-
назначение, площадь объекта;
-
необходимость соблюдения особых условий при проектировании – если объект является историческим памятником или расположен на охраняемой природной территории.
Предпроектные проработки
На этой стадии должны быть определены основные технические решения по объекту и вспомогательным конструкциям.
Принятые решения согласуются с застройщиком или государственными органами, если задание содержит это требование. Подписываются «Предварительные решения», содержащие концепцию объекта, одобренную застройщиком и органами власти.
Задание на проектирование
Разработка проекта проводится на основании технического задания. Оно определяет последовательность организационных мероприятий и сроки разработки проектной документации на строительство объекта. Согласно Приказу Министерства строительства от 1 марта 2018 года:
-
Подготовка задания осуществляется застройщиком на основании типовой формы.
-
Задание подлежит согласованию с руководителем компании, являющейся главным распорядителем средств федерального или муниципального бюджета.
-
Задание должно включать исходные данные для разработки проектной документации.
Задание на проектирование подготавливается в электронной форме, подписывается ЭЦП. Исключение – случаи, когда в задании есть сведения, представляющие государственную тайну. На основании задания заключается договор между застройщиком и проектировщиком.
График выполнения работ
К договору между застройщиком и компанией-проектировщиком прикладывается Календарный план выполнения работ и разработанный на его основе график. Он необходим для определения сроков начала, окончания работ, продолжительности отдельных этапов. Трудозатраты, продолжительность этапов распределяются следующим образом:
-
Предварительные решения – 10-15%.
-
Разработка и принятие архитектурных и планировочных решений – 15-20%.
-
Поиск и принятие инженерных решений – 10-12%.
-
Разработка основных разделов – 15-20%.
-
Выдача готового проекта заказчику – 1-3%.
Контроль за соблюдением сроков осуществляется в ходе оперативного управления проектированием с учетом технологической последовательности действий.
Технологическая последовательность разработки документации
Нормативный срок разработки проектной документации предполагает три основных этапа составления проекта:
-
Подготовительный. Принимаются концептуальные решения, согласуются с требованиями регулирующих документов и нормативов.
-
Стадия П. Непосредственное создание проектной документации. Разрабатываются разделы ПЗУ, ИОС, ПОС, ПОД и другие. Проект передается главному инженеру.
-
Стадия РД. Создание окончательной версии проекта, рабочей документации, на основании которой будут проводиться строительные и монтажные работы.
Наиболее трудоемкий из перечисленных этапов – стадия П. Она предполагает принятие важных инженерных и технических решений, выполнение основных расчетов. На стадии РД производится их проработка и окончательное оформление. Около 40% времени разработки проектной документации занимает именно стадия П.
Разработка проекта (стадия П)
Основной этап проектирования. Проектировщик разрабатывает объемно-планировочные и архитектурные, инженерные решения, оформляет их текстовые и графические части в соответствии с требованиями регламентов, комплектует их в тома и передает заказчику. Основные блоки:
-
Архитектурные и объемно-планировочные решения на основании требований санитарно-эпидемиологической, пожарной безопасности, энергоэффективности и других критериев.
-
Конструктивные решения, предполагающие проектирование несущей системы здания с подробными чертежами, спецификациями необходимых материалов.
-
Проектирование инженерных сетей в соответствии с требованиям соответствующих сводов правил и санитарных норм.
Обязательная часть проекта, которая создается на этом этапе – уточненная смета с расчетами и спецификацией материалов. Сроки разработки проектно-сметной документации на стадии П могут быть увеличены.
Контроль качества
Контроль качества должен осуществляться на всех этапах подготовки проектной документации – на стадиях предпроектной проработки, стадии П (текущий контроль). Также регламенты предполагают нормоконтроль – анализ применения существующих проектных норм, и внешний контроль, под которым понимается экспертиза проекта.
Нормоконтроль
Нормоконтроль – финальная стадия работы над проектом. Он проводится для обеспечения соответствия документов действующим нормам и стандартам и для своевременного внесения корректив.
-
Выходной нормоконтроль осуществляет комиссия, в которую входят главный инженер проекта и руководители рабочих подразделений. Результат оформляется в виде протокола производственного совещания.
-
Внешний нормоконтроль осуществляет заказчик, который может направлять авторам проекта замечания для корректировки документации.
Согласование и выдача документации заказчику
Копии документов передаются для утверждения заказчику, который направляет их на государственную или негосударственную экспертизу. Должны быть соблюдены требования к оформлению проекта: копии материалов брошюрируются в тома формата А4. Документация может быть передана в электронном виде при наличии ЭЦП. Оформляются акты приема-передачи, которые подписываются у заказчика.
Порядок внесения изменений
В процессе строительства могут возникнуть ситуации, когда требуется внесение изменений в проектную документацию. Внесение изменений в проектную документацию осуществляются согласно правилам, установленным ГОСТ Р 21.1101.2020:
-
Изменения могут вноситься электронным или рукописным способом.
-
При замене листов с изменениями сохраняется их номер, соответствующий подлиннику.
-
Стандарт описывает допустимые способы внесения изменений.
Корректировки увеличивают сроки разработки проектной документации. Чтобы минимизировать вероятность их появления, нужно выбирать надежную организацию, которая будет заниматься составлением проекта с учетом особенностей проектируемого объекта и требований нормативных документов.
Передача в архив
После выдачи проектной документации заказчику руководитель проекта помещает ее в архив. Для этого формируется полный комплект документов, сброшюрированных в тома, включая документы по инженерным изысканиям. Одновременно руководитель проекта готовит электронный архив, состоящий из текстовых и графических файлов, объединенных в папки, аналогичные по содержанию бумажным томам.
Разработка проектной документации Группой компаний КТБ
ГК КТБ решает задачи комплексно и проводит все виды работ по разработке проектной документации, сопровождению строительства, при этом укладываясь в короткие сроки разработки проектной документации по времени.
Наши преимущества:
-
12-летний опыт работы в Москве, Московской области и по всей России.
-
Современное лицензионное программное обеспечение.
-
Командная работа экспертов над каждым проектом.
-
Сотрудничество с ведущими застройщиками.
-
Внедрение в работу инновационных решений: компания КТБ является участником проекта Сколково.
Наши специалисты разработают проектную документацию в полном соответствии с существующими нормативными документами. Чтобы получить консультацию, оставьте заявку на сайте.
- КТБ Железобетон в проектно-образовательном интенсиве «Школа Шухова 3.0»
- Строительный контроль сегодня и завтра
- Аудит проектной документации
- Исходные материалы для проектирования
- Проектно-изыскательская документация
- Правила обследования зданий и сооружений
- Обследование несущих конструкций
- Виды лабораторий в строительстве
- Аккредитованная строительная лаборатория
- Сроки разработки проектной документации
- Анализ надежности и долговечности технических решений наружных стен и фасадных систем, применяемых в России
- Анализ результатов обследования наружных многослойных стен с кирпичной облицовкой
- Новые конструкционно-теплоизоляционные легкие бетоны на основе пористых стекловидных заполнителей
- Оценка влияния теплопроводных включений на приведенное сопротивление теплопередаче наружных многослойных стен на основе легких бетонов на стекловидных заполнителях
- Технология возведения многослойных монолитных наружных стен с теплоизоляционным слоем из бетона низкой теплопроводности
- Ремонт и усиление облицовочной кирпичной кладки многослойных наружных стен зданий с применением гибких ремонтных связей
- Строительство – наше призвание
- Стеновые конструкции из ячеистого бетона для высотных зданий
- Экономия цемента в производстве ячеистых бетонов
- Опыт применения несущей арматуры повышенной жесткости в монолитных легкожелезобетонных перекрытиях
